Queríamos contarte que en los últimos 30 días hemos tenido un progreso impresionante en la construcción de los nuevos vestuarios en Estancia Chica. Estamos muy emocionados de estar cada vez más cerca de su finalización.
Te comentamos algunas de las cosas que hemos logrado:
Primero, hemos colocado todas las puertas de ingreso a los cubículos de baño del vestuario. Son un total de 15 unidades y se ven geniales.

También medimos las puertas tipo “vaivén” que restringen las vistas hacia el sector de duchas, y colocamos tres puertas de 0,90 x 2,05 chapa inyectadas para los accesos a vestuarios árbitros y salida a vestuario sector 7ma 8va y 9ma desde utilería. Además, hemos creado cuatro puertas corredizas con estructura de caño estructural metálico y cerramientos de chapa que nos permiten cerrar los sectores de utilería y acceso a los vestuarios.
Nos reunimos con el equipo de mobiliario para poder definir todos los elementos que ya diseñamos, y sumar algunos muebles que potencien y mejoren el funcionamiento de los espacios.
También trabajamos en la impermeabilización de la losa de vestuario, realizando una limpieza total de la misma con hidrolavadora, una mano de impregnación líquida con un producto “tapagotera” de Sika, y finalmente, terminamos el trabajo con 5 manos de membrana líquida transitable.
Y eso no es todo, realizamos trabajos de pintura sobre el muro de la losa de vestuario y el muro frente a la cancha n°1. Para ello, primero se hizo una limpieza total de toda el área, se completó con material el encuentro entre muro y tirante y se preparó la pared con una mano de fijador Sherwin Williams. Para finalizar se dieron 3 manos de pintura para exteriores Sherwin Williams. Trabajamos con los perfiles metálicos a la vista los cuales se lijaron por completo para poder pintar con esmalte sintético Azul Marino Sherwin Williams.

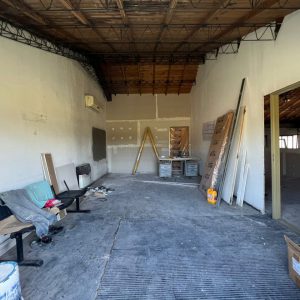

Además, realizamos las divisiones a 1,20 mts de altura con estructura de Steel de 100 mm y tablillas de PVC de 20 cm para sectorizar las áreas de vestuarios por categorías, sin cerrar por completo los espacios para tener una visión total del lugar como era el espíritu del proyecto original.

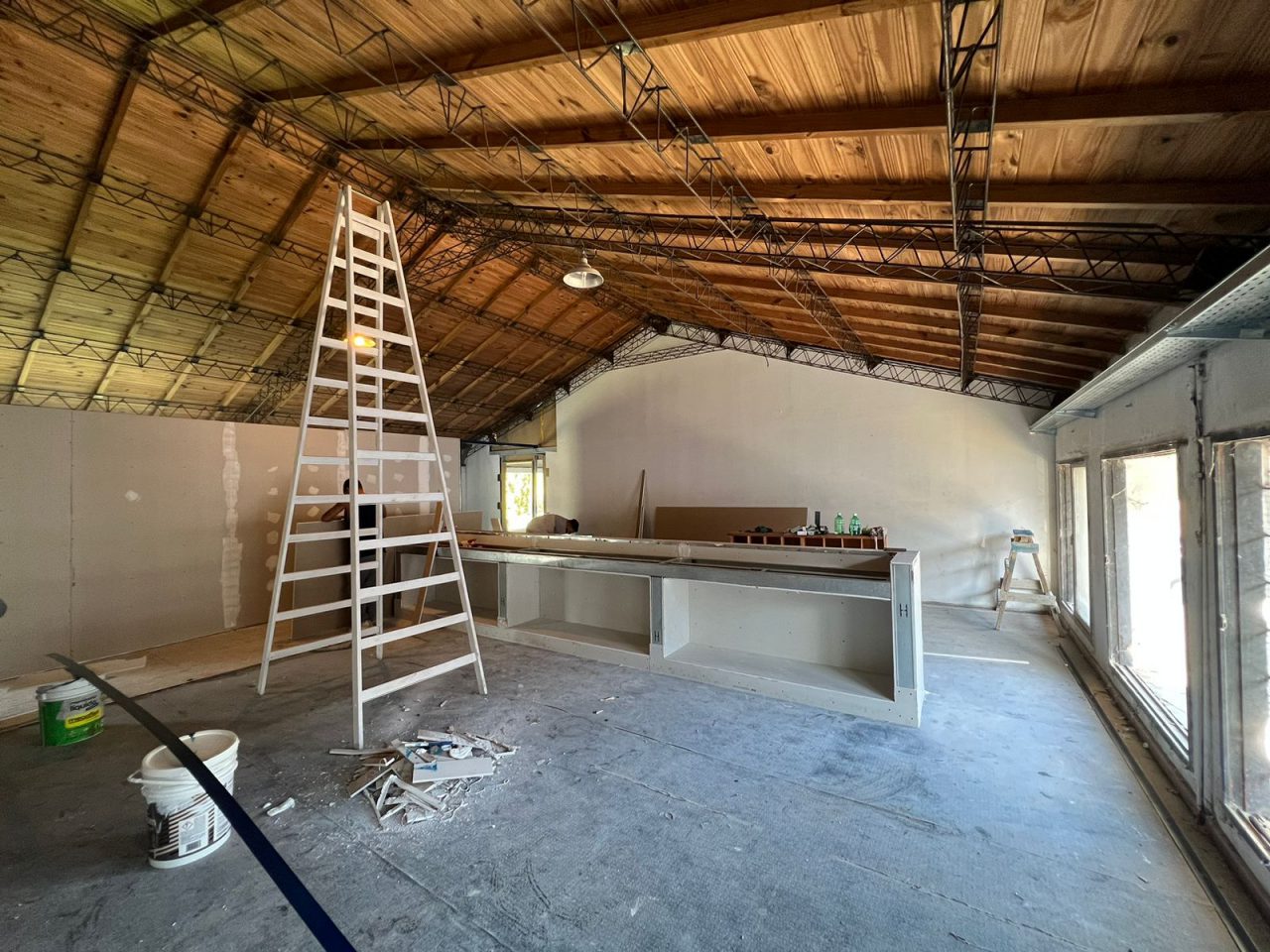

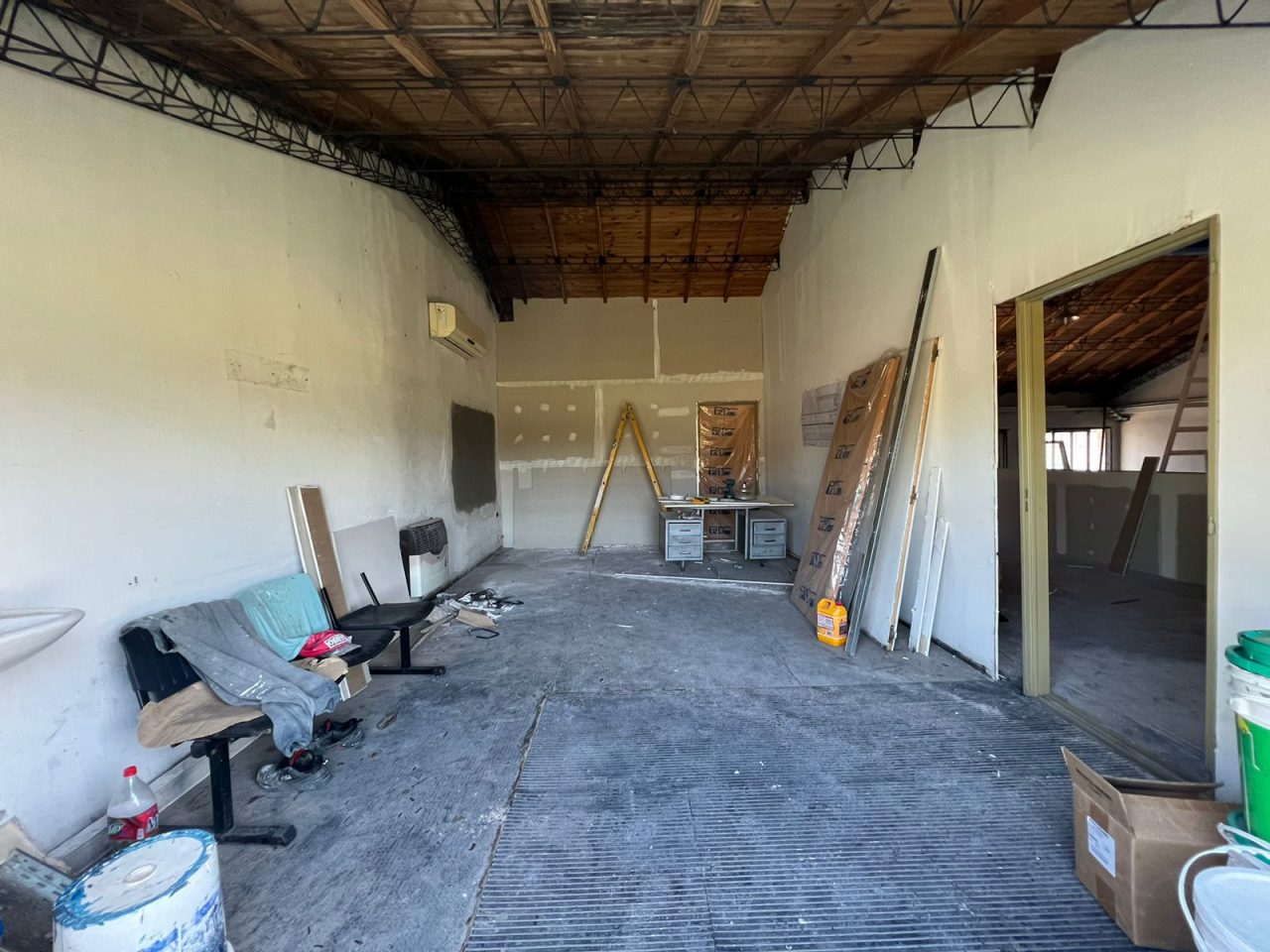

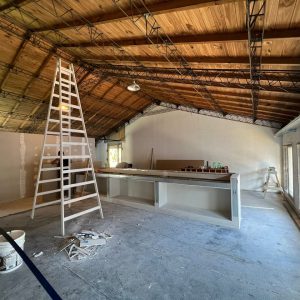

Completamos la estructura de Steel de 100 mm y placa de yeso Knauf de 12,5 mm que contiene todos los muebles diseñados para equipar los vestuarios, lockers, puestos de hidratación y gabinetes de primeros auxilios. Además, realizamos los trabajos de Steel de Planta Alta que dividen los espacios para dar forma a oficinas y pasillo, todo con estructura de 100 mm y placa de yeso Knauf de 12,5 mm.
Por último, colocamos dos puertas de 0,80×2,05 enchapadas en cedro para completar las oficinas de Planta Alta, y se ha realizado el cielorraso del baño público con ingreso desde la cancha n°1.
¿QUÉ TENEMOS POR DELANTE?
Queremos compartir con vos todo lo que nos falta por hacer en los vestuarios de juveniles de Estancia Chica.
Lo primero que vamos a hacer es instalar y armar los baños públicos que tanto necesitamos, uno en la cancha n°1 y otro en la Planta Baja, que actualmente es la oficina del cuerpo técnico de Reserva. También iniciaremos los trabajos de pintura en todo el vestuario para restaurar las zonas deterioradas y terminar los sectores nuevos.
Por otro lado, trabajamos en el armado del área de Planta Alta para montar un piso vinílico nuevo de 188,10 m2. Además, gracias a un cálculo estructural, definimos la estructura de entrepiso del nuevo vestuario de Reserva, que se llevará a cabo con una estructura de Steel Frame. La misma se completará con un muro del mismo sistema y una cubierta de chapa a dos aguas.

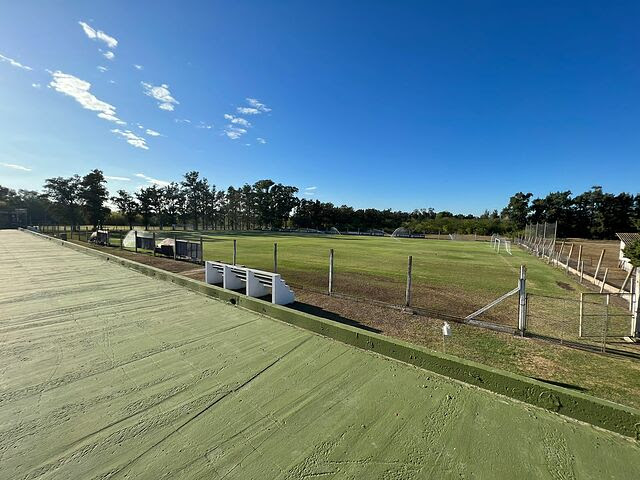

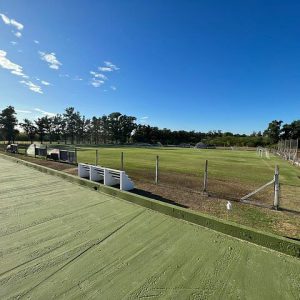

En cuanto a la baranda de la losa exterior, se realizará con caños estructurales de 40×40 y barandales de planchuelas metálicas 10×30 en 62,10 metros lineales. También construiremos dos bancos de suplentes nuevos en la cancha n°1 con capacidad para 20 personas cada uno.
El desafío más grande que enfrentamos es la solución definitiva para el techo total de la nave. Son 1310,54 m2 de superficie a cambiar, y estamos evaluando diferentes alternativas de trabajo para el recambio de todas las chapas de fibrocemento.
Finalmente, una vez resuelto el techo, realizaremos un cielorraso con tablillas de PVC de 13 mm en el sector de utilería y hall de acceso, que cubrirá un área de 112,29 m2.
Como ven, tenemos mucho trabajo por hacer, pero con esfuerzo y dedicación lograremos llevar a cabo este proyecto para el beneficio de todos los juveniles.
¡Vamos juntos por este desafío!
